O que é a vistoria de entrega de chaves, o que conferir, os prazos legais de garantia e por que registrar os vícios antes de assinar o termo de recebimento.

Receber as chaves do imóvel novo é o momento mais aguardado da compra, e também o mais arriscado. É ali, antes de assinar o termo, que você tem a única chance real de registrar o que veio errado sem precisar provar nada depois. A vistoria de recebimento existe para transformar esse momento de euforia em um ato técnico, com laudo, fotos e prazos a seu favor. Este guia mostra o que conferir, o que diz a lei e onde a maioria das pessoas escorrega.
A vistoria de recebimento de imóvel é a inspeção técnica feita na entrega das chaves para conferir se a unidade foi entregue conforme o memorial descritivo, o projeto e as normas da ABNT. Ela registra os vícios aparentes antes da assinatura do termo de recebimento, o documento que formaliza o aceite do imóvel.
Resumo em 30 segundos. A vistoria de recebimento protege quem recebe o imóvel. Os vícios aparentes precisam ser registrados no ato, porque assinar o termo sem ressalvas presume que você aceitou a unidade como está. Os prazos correm: 90 dias para reclamar de vícios aparentes (CDC) e 5 anos de garantia por solidez e segurança (Código Civil, art. 618). Um laudo com ART dá peso técnico ao que você apontar.

A vistoria de recebimento não é um passeio pelo apartamento decorado. É uma conferência técnica, item por item, do que a construtora entregou contra o que foi prometido no memorial descritivo e exigido pelas normas.
O objetivo é simples: encontrar e registrar as inconformidades enquanto elas ainda são responsabilidade clara da construtora, antes de o termo de recebimento transferir para você o ônus de provar que o defeito já existia.
Ela vale para apartamento na planta, casa, sala comercial e também para as áreas comuns do condomínio, quando quem recebe é o síndico. Em todos os casos, a lógica é a mesma: documentar o estado real da entrega com rigor técnico, para que qualquer reparo seja cobrado com base em fatos, não em memória.
O termo de recebimento é o documento em que você declara à construtora que o imóvel está em ordem. Assinado sem ressalvas, ele presume o aceite da unidade como ela está, e passa a ser seu o trabalho de provar depois que um defeito aparente já existia na entrega. Por isso a vistoria acontece antes da assinatura, nunca depois.
E não se trata de exceção. Uma auditoria da Controladoria-Geral da União encontrou defeitos de construção na maioria das unidades avaliadas do programa Minha Casa Minha Vida, o que mostra que receber um imóvel com falhas é a regra, não o azar. Infiltrações, fissuras, vazamentos e pisos desnivelados estão entre as queixas mais comuns.
dos imóveis do Minha Casa Minha Vida avaliados pela CGU apresentavam defeitos de construção.
Uma boa vistoria segue um roteiro por sistemas, com instrumentos, e não a olho. Estes são os pontos que mais geram registro.



Nem todo defeito aparece na entrega. A lei separa dois tipos, e cada um tem uma regra própria de prazo. Entender isso é o que evita perder o direito ao reparo.
| Aspecto | Vício aparente | Vício oculto |
|---|---|---|
| O que é | Visível na entrega: pintura, trinca, esquadria, piso | Só aparece com o uso: infiltração, falha estrutural |
| Quando registrar | No ato, no termo de recebimento | Assim que for percebido |
| Prazo para reclamar | 90 dias da entrega (CDC, art. 26) | 180 dias da ciência para ação; até 5 anos de garantia |
| Ônus da prova | Enfraquece se o termo for assinado sem ressalva | Preciso demonstrar que decorre da construção |
é o prazo para reclamar de vícios aparentes após a entrega das chaves, contados da data da entrega.
Além do prazo para reclamar dos vícios aparentes, o imóvel tem garantias por sistema. As legais prevalecem sobre o contrato, e a mais forte é a do art. 618 do Código Civil: cinco anos, prazo irredutível, pela solidez e segurança da construção.
| Sistema | Prazo de garantia usual |
|---|---|
| Solidez e segurança (estrutura) | 5 anos (Código Civil, art. 618) |
| Impermeabilização | 3 a 5 anos |
| Instalações hidráulicas e elétricas embutidas | até 5 anos |
| Revestimentos, esquadrias e pintura | 1 a 3 anos |
| Equipamentos e acabamentos | 1 ano |
| Vícios aparentes (prazo para reclamar) | 90 dias (CDC, art. 26) |
Os prazos por sistema costumam constar do manual do proprietário, com base na ABNT NBR 15575. Quando o defeito é oculto e grave, o proprietário ainda conta, após ter ciência inequívoca, com prazo para buscar a reparação, o que estende bastante a proteção para além da entrega.
é a garantia legal por solidez e segurança da construção, um prazo irredutível.
A vistoria feita por engenheiro segue um método, e é o método que dá valor de prova ao laudo. Não é conferir com o celular na mão: é medir, testar e registrar.
das vistorias de recebimento feitas pela Ferro 7 encontram ao menos um vício aparente para registrar antes do termo.
Reunimos abaixo o checklist que usamos como base nas vistorias de recebimento da Ferro 7, na versão aberta para você levar no dia da entrega das chaves. São 7 blocos de verificação, do que separar antes de sair de casa até as conferências finais que quase todo mundo esquece. Ao final, os prazos legais que passam a correr no dia em que você assina o termo.
3 páginas, com campos para anotação, os prazos legais de garantia e a assinatura do responsável técnico. Sem cadastro.
Sem estes documentos você não tem parâmetro de comparação, e sem parâmetro não existe apontamento sustentável.

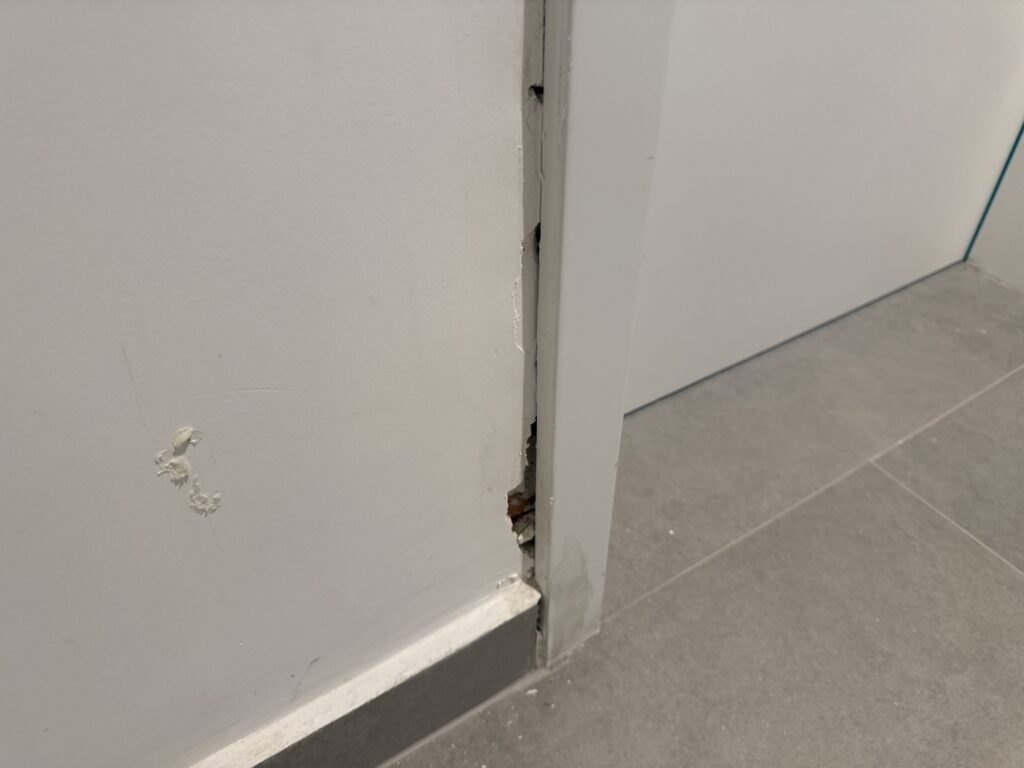

São os vícios mais comuns em entregas, e os mais caros de corrigir depois que a mobília entra.

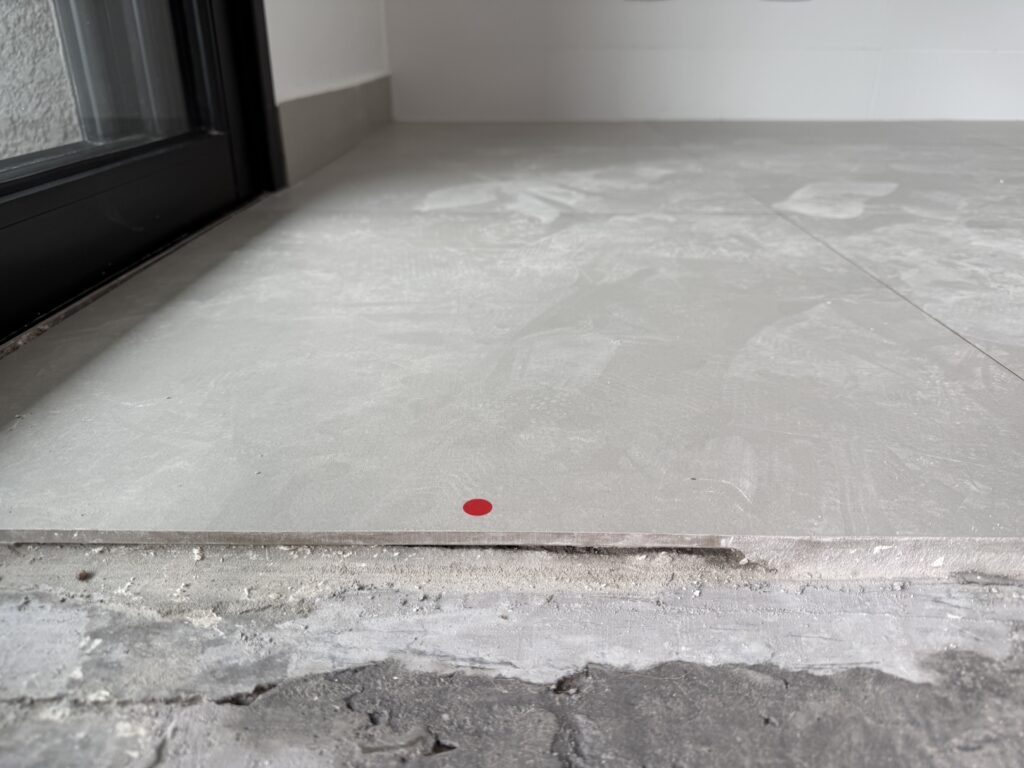

Fissuras hoje podem virar infiltrações amanhã. Registre todas, mesmo as que parecem superficiais.

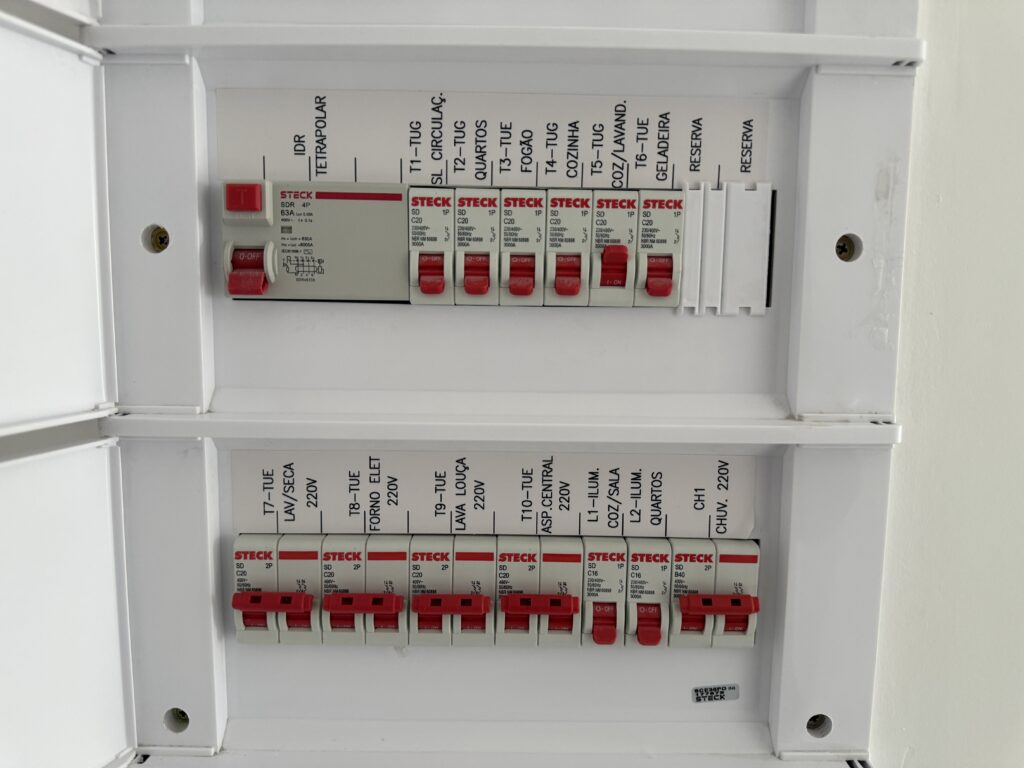

Teste todas, uma a uma. É o item em que mais se encontra defeito de instalação.

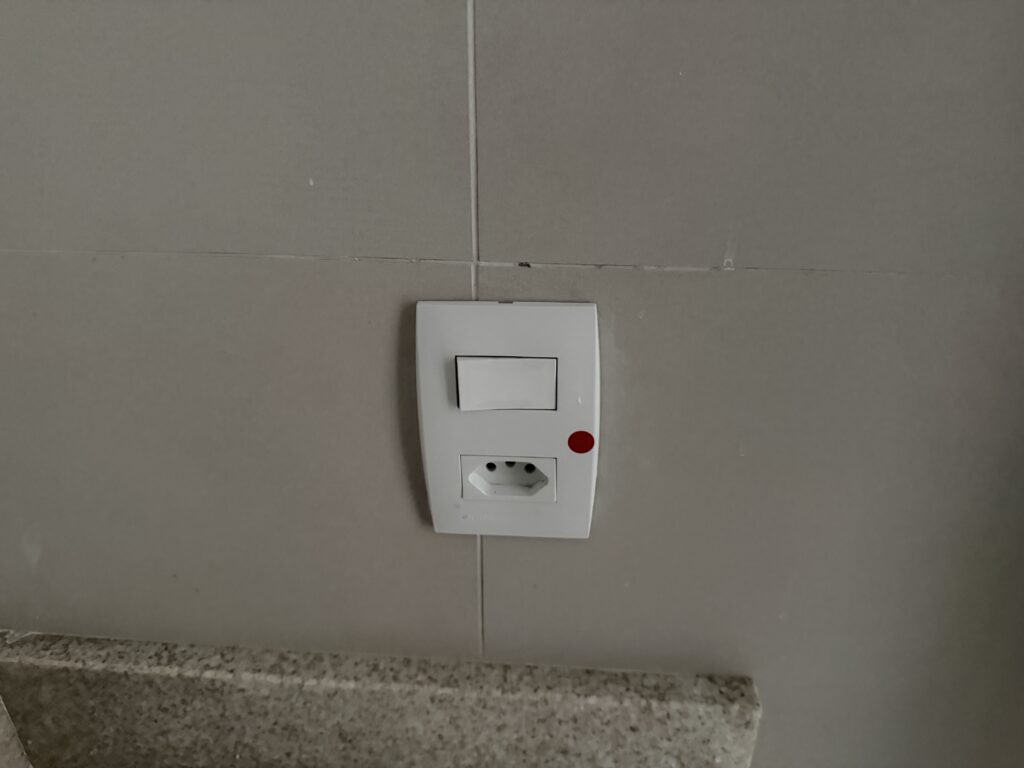

Leve um carregador de celular. É a forma mais simples de testar tomada por tomada.
Abra todas as torneiras e registros ao mesmo tempo: é assim que se revela problema de pressão e de dimensionamento.
O que quase todo mundo esquece, e que costuma ser o mais caro de reverter depois da assinatura.
Assinar o termo de recebimento sem ressalvas não extingue os seus direitos, mas reduz muito a sua capacidade de prová-los. Estes são os prazos aplicáveis a imóvel novo:
| Prazo | A que se aplica | Base legal |
|---|---|---|
| 90 dias | Vícios aparentes ou de fácil constatação | CDC (Lei 8.078/90), art. 26, II |
| 180 dias | Vícios ocultos, contados a partir do momento em que o defeito se evidencia | CDC, art. 26, §3º |
| 5 anos | Solidez e segurança da obra, incluindo solo e materiais | Código Civil, art. 618 |
| Por sistema | Prazos mínimos de garantia por sistema construtivo, que a construtora deve informar no manual do proprietário | ABNT NBR 15575 e NBR 14037 |

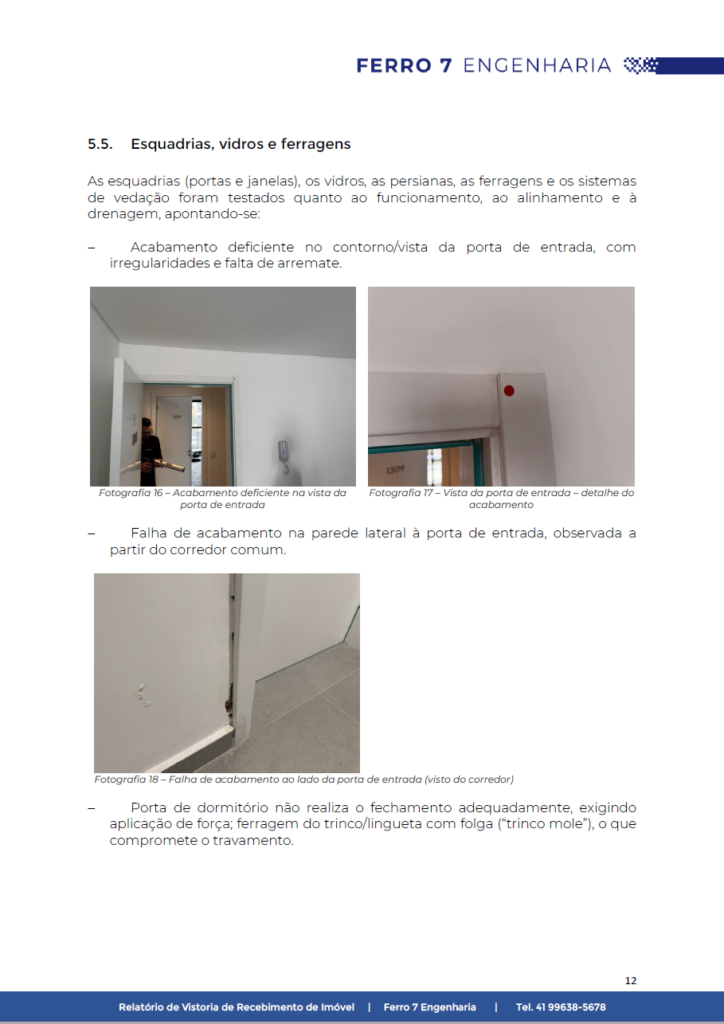

Este checklist termina com uma lista de constatações. A vistoria técnica termina com uma conclusão de engenharia. A distância entre as duas coisas aparece no momento em que você entrega os seus apontamentos à construtora e recebe a resposta.
Laudo com registro fotográfico datado e ART assinada por perito judicial, conforme as normas ABNT e a Norma IBAPE 2025.
